- →Methode: stijve platen doorlopend geplaatst boven de kepers, onder een nieuwe dakbedekking. Geen enkele koudebrug, zichtbaar dakgebinte behouden.
- →Prijs: 120-280 euro/m² inclusief btw en plaatsing (2 tot 3x duurder dan isolatie langs de binnenzijde).
- →Wanneer kiezen: dakbedekking op het einde van haar levensduur, zolder al ingericht, dakgebinte zichtbaar te houden, EPC-label A of passiefwoning nastreven.
- →Duur: 1 tot 3 weken volgens oppervlakte en weer. Vaak een vergunning nodig (ophoging van het dak).
Wat is sarking?
Sarking is een techniek van dakisolatie langs de buitenzijde die uitsluitend voor hellende daken bestaat. De stijve isolatie komt doorlopend boven het dakgebinte te liggen, onder een nieuwe dakbedekking. Resultaat: een isolerende huid zonder onderbreking, die alle koudebruggen ter hoogte van de houten kepers wegwerkt.
Deze methode heeft drie grote voordelen: geen verlies van binnenruimte, de mogelijkheid om het dakgebinte zichtbaar te houden als afwerking, en perfecte continuiteit van de isolatie. Daartegenover staat een zware werf: de bestaande dakbedekking moet eraf, en de kostprijs is 2 tot 3 keer hoger dan bij isolatie langs de binnenzijde.
Sarking verantwoordt zich vooral in 3 gevallen: uw dakbedekking is op het einde van haar levensduur en moet vernieuwd worden, uw zolder is al ingericht (de binnenzijde is dus onaanraakbaar), of u streeft een hoog prestatieniveau na (passiefwoning, EPC-label A) waarbij de klassieke koudebruggen niet langer aanvaardbaar zijn.
Hoeveel kost het per m²?
De prijs van sarking in Belgie ligt tussen 120 en 280 euro/m² inclusief btw en plaatsing. De vork is ruim omdat ze doorgaans de volledige vernieuwing van de dakbedekking omvat, waarvan de prijs sterk varieert volgens het gekozen materiaal (betonpannen, keramische pannen, schaliën).
Opsplitsing van de kostprijs per post
Sarking combineert 3 werven in een: verwijdering, isolatie en nieuwe dakbedekking. Hieronder de typische verdeling bij een standaardwerf.
| Post | Prijs per m² | Wat de prijs beweegt |
|---|---|---|
| Verwijdering dakbedekking + latten | 10 tot 15 euro | Type dakbedekking, toegang |
| Doorlopende draagvloer (beschot) | 15 tot 20 euro | Te vernieuwen of te behouden |
| Dampscherm + aansluitingen | 5 tot 8 euro | Complexiteit van de bijzondere punten |
| Isolatieplaten | 25 tot 50 euro | PIR of houtvezel, dikte |
| Onderdakfolie | 5 tot 10 euro | Kwaliteit van het HPV-membraan |
| Tegenlatten + lange schroeven | 15 tot 25 euro | Isolatiedikte |
| Nieuwe dakbedekking | 40 tot 80 euro | Betonpannen, keramische pannen, schaliën |
| Arbeid | 30 tot 60 euro | Dakhelling, details, regio |
Bij een gemiddelde werf met PIR 12 cm + standaard betonpannen komt het totaal rond 145-180 euro/m² inclusief btw. Met houtvezel 18 cm + schaliën rekent u eerder op 220-280 euro/m².
Rekenvoorbeelden in Belgie
- Totaal werf: 14 400 euro incl. btw 6 % → 160 euro/m²
- Mijn VerbouwPremie inkomenscategorie 3: plafond van 4 025 euro → eigen bijdrage 10 375 euro
- Mijn VerbouwPremie inkomenscategorie 4: plafond van 5 750 euro → eigen bijdrage 8 650 euro
- Totaal werf: 33 000 euro incl. btw 6 % → 220 euro/m²
- Mijn VerbouwPremie inkomenscategorie 3: plafond van 4 025 euro → eigen bijdrage 28 975 euro
- Mijn VerbouwPremie inkomenscategorie 4: plafond van 5 750 euro → eigen bijdrage 27 250 euro
- Totaal werf: 18 000 euro incl. btw 6 % → 150 euro/m²
- Mijn VerbouwPremie inkomenscategorie 3: plafond van 4 025 euro → eigen bijdrage 13 975 euro
- Mijn VerbouwPremie inkomenscategorie 4: plafond van 5 750 euro → eigen bijdrage 12 250 euro
Welke premies kunt u inzetten?
Vlaanderen: Mijn VerbouwPremie tot 5 750 euro
De sarking-premie in het Vlaams Gewest is een percentage van uw factuur en hangt af van de inkomenscategorie van het gezin. Let op de logica: categorie 4 staat voor de laagste inkomens en geeft het hoogste percentage.
- Inkomenscategorie 4 (laagste inkomens): 50 % van de factuur, maximaal 5 750 euro
- Inkomenscategorie 3: 35 % van de factuur, maximaal 4 025 euro
- Inkomenscategorie 1 en 2 (hoogste inkomens): geen dakpremie meer sinds 1 maart 2026
Een sarkingwerf overschrijdt bijna altijd de in aanmerking genomen factuur van 11 500 euro. In de praktijk haalt u dus het maximum: 5 750 euro in inkomenscategorie 4 en 4 025 euro in categorie 3.
Technische voorwaarden: Rd >= 4,5 m²K/W, plaatsing door een erkende aannemer, factuur van minstens 1 000 euro exclusief btw en maximaal 2 jaar oud.
Federale steun die u erbovenop combineert
Naast de Mijn VerbouwPremie blijven twee federale voordelen beschikbaar: de btw van 6 % op de werken (woning > 10 jaar, werken door een erkende aannemer) en de federale belastingvermindering van 30 % op dakisolatie. Voor de financiering kunt u een beroep doen op de Mijn VerbouwLening aan 0 % in categorie 4 en 0,5 % in categorie 3, via uw Energiehuis. Voor een sarking van 25 000 euro kan het voordeel van de btw van 6 % plus een renteloze lening 5 000 tot 8 000 euro winst betekenen.
Hoelang duren de werken?
Sarking is een buitenwerf die van het weer afhangt. De werken kunnen niet in de regen of bij strenge vorst uitgevoerd worden (lijmen en membranen houden niet). De duur hangt vooral af van de oppervlakte, de complexiteit van het dak en het aantal bijzondere punten (schouwen, dakvensters, kielgoten).
| Type werf | Oppervlakte 80-120 m² |
|---|---|
| Eenvoudig dak met 2 dakschilden, weinig details | 5 tot 8 dagen |
| Standaarddak met 2-3 dakvensters | 8 tot 12 dagen |
| Complex dak (kielgoten, dakkapellen, schouw) | 12 tot 20 dagen |
Totale doorlooptijd van offerte tot oplevering: reken 1 tot 3 maanden tussen de ondertekening van de offerte en het einde van de werf. Is een omgevingsvergunning vereist (vaak het geval door de ophoging van het dak), voeg dan 30 tot 75 dagen behandeling toe volgens de gemeente. Bij een typisch project van 100 m² met vergunning plant u 2 tot 4 maanden van de eerste afspraak tot het einde van de werf.
Moeilijk om uw weg te vinden?
Elk dak is anders: oppervlakte, complexiteit van het dakgebinte, aantal dakvensters, type dakbedekking, stedenbouwkundige beperkingen, budget. Ontvang persoonlijk advies en offertes op maat.
Hulp van een expert krijgenOpbouw van een sarkingdak, laag per laag

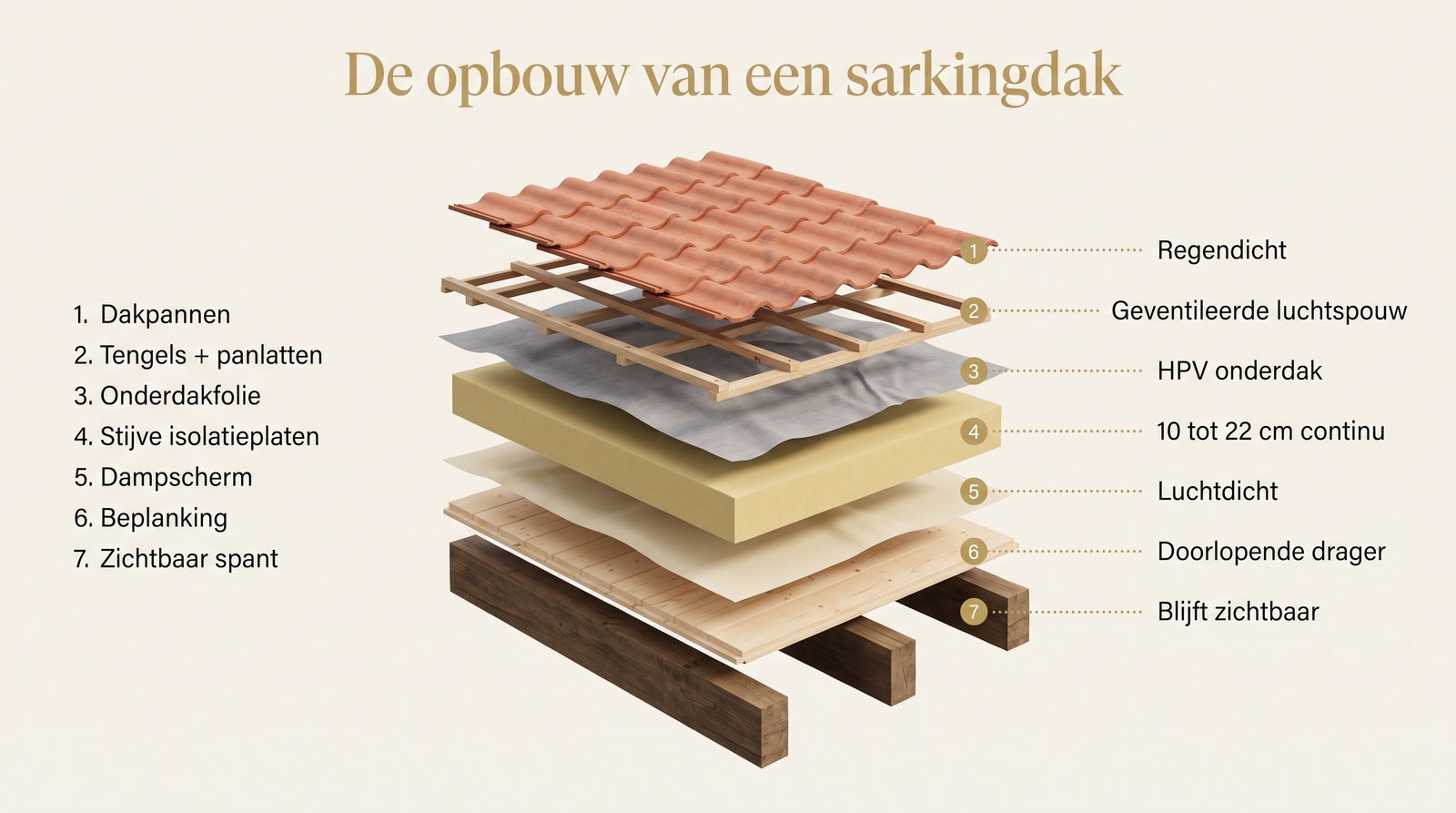

Een sarkingdak stapelt 7 lagen van binnen naar buiten. Elke laag heeft een precieze rol en de continuiteit van de isolatie en het dampscherm bepaalt de volledige prestatie.
| Laag | Rol | Kritiek punt |
|---|---|---|
| Dakgebinte (kepers, gordingen) | Draagstructuur | Stevigheid controleren voor de werken |
| Beschot / doorlopende draagvloer | Steun voor de membranen | Doorlopend, vlak |
| Dampscherm | Blokkeert de waterdamp van binnen | Doorlopend, luchtdicht |
| Stijve isolatieplaten | Thermische prestatie | Nauwe naden, geen koudebrug |
| HPV-onderdakfolie | Regendicht + dampdoorlatend | Overlappingen verkleefd |
| Tegenlatten + panlatten | Luchtspouw, bevestiging dakbedekking | Lange schroeven door de isolatie |
| Dakbedekking (pannen, schaliën) | Bescherming tegen regen en wind | Randzones |
Gouden regel: het dampscherm aan de binnenzijde moet doorlopend en luchtdicht zijn. Een eenvoudig nietje zonder verkleving laat vochtige lucht door die in de isolatie condenseert en de prestatie blijvend aantast.

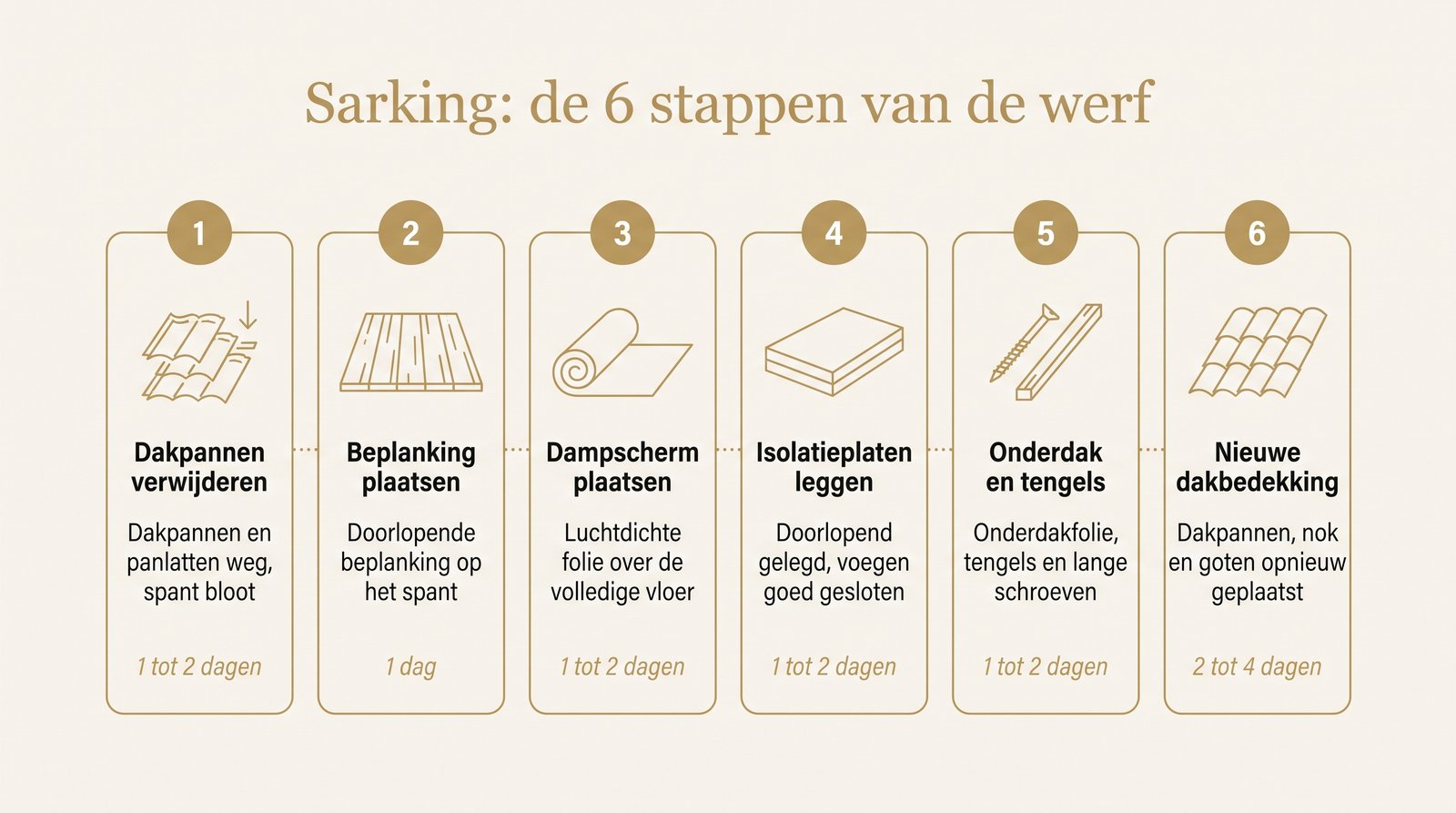

De stappen van de werf in 5 fasen
1. Verwijdering van de dakbedekking en controle van het dakgebinte
De dakwerker verwijdert de dakbedekking (pannen, schaliën) en het bestaande lattenwerk om het dakgebinte bloot te leggen. Dat is het moment waarop verborgen gebreken zichtbaar worden: aangetast hout, verzwakte bevestigingen, vochtige zones rond de schouwen en de kielgoten. Vertoont het dakgebinte zwakheden, dan wordt een versterking voorzien voor de volgende stappen (verdubbelde kepers, toegevoegde stukken). Stap van 1 tot 2 dagen op 100 m².
2. Plaatsing van de doorlopende draagvloer en het dampscherm
Plaatsing van een beschot (houten planken) of OSB-platen om een doorlopende en vlakke draagvloer te maken. Zonder die draagvloer kan het dampschermmembraan niet correct geplaatst worden. Het dampscherm wordt vervolgens uitgerold met overlappingen van minstens 10 cm, verkleefd en aangesloten op de muren en de bijzondere punten. Stap van 2 tot 3 dagen op 100 m².
3. Plaatsing van de isolatieplaten
De stijve platen (PIR, houtvezel of steenwol) worden doorlopend geplaatst, met nauwe naden, beginnend aan de onderkant van het dakschild. De meeste systemen hebben tand-en-groefverbindingen om de koudebruggen tussen de platen te beperken. Zorgvuldige uitsnijdingen rond de dakvensters, de schouwen en de kielgoten. Stap van 1 tot 2 dagen op 100 m².
4. Onderdakfolie, tegenlatten, lange bevestigingen
Plaatsing van de HPV-onderdakfolie (dampdoorlatend membraan, waterdicht) op de isolatieplaten, met verkleefde overlappingen. Daarna tegenlatten vastgezet met lange schroeven die de volledige isolatiedikte doorboren en in het dakgebinte ankeren. Het finale lattenwerk ontvangt de nieuwe dakbedekking. Stap van 1 tot 2 dagen op 100 m².
5. Herplaatsen of nieuw plaatsen van de dakbedekking
Plaatsing van de nieuwe dakbedekking (betonpannen, keramische pannen, schaliën) met haar toebehoren: nokpannen, randen, goten, loodslabben. De randzones (goot, puntgevels, nok) worden behandeld volgens de voorschriften van de fabrikant. Aanpassing van de goten en afvoerbuizen in functie van de ophoging. Stap van 2 tot 4 dagen op 100 m².
Welke sarkingplaat kiezen?
Bij sarking dekken 3 isolatiefamilies vrijwel alle Belgische werven. De keuze hangt af van de beschikbare dikte (aanvaardbare ophoging), het gewenste zomercomfort en het budget.
| Merk / type | λ (W/mK) | Prijs m² (12 cm) | Gebruiksprofiel |
|---|---|---|---|
| Recticel Powerroof PIR | 0,022 | 25 tot 35 euro | Prestatie / kleine dikte |
| Unilin Utherm Sarking K | 0,023 | 25 tot 35 euro | Standaardrenovatie |
| IKO Enertherm | 0,023 | 22 tot 32 euro | Beperkt budget |
| Pavatex Isolair (houtvezel) | 0,038 | 35 tot 50 euro | Zomercomfort biobased |
| Steico Protect (houtvezel) | 0,042 | 30 tot 45 euro | Biobased + akoestiek |
| Rockwool Rockroof Sarking | 0,035 | 28 tot 40 euro | Akoestiek + brand |
PIR/PUR blijft de standaardkeuze bij Belgische renovaties: maximale prestatie bij minimale dikte, wat de ophoging van het dak en de complicaties bij de aansluiting op de aanpalende muren beperkt. Houtvezel wint wanneer zomercomfort prioritair is (slaapkamers onder het dak), dank zij de betere faseverschuiving. In Vlaanderen bestaat er geen premiebonus voor biobased materialen: de Mijn VerbouwPremie rekent met een percentage van de factuur. Steenwol met hoge densiteit blijft zeldzaam bij sarking, behalve in specifieke gevallen (appartementsgebouw, brandeisen).
Welke dikte nastreven?
Twee drempels om te kennen in Belgie:
- EPB-norm: Umax <= 0,24 W/m²K, dus Rd >= 4 minimum (wettelijk bij zware renovatie en nieuwbouw).
- Mijn VerbouwPremie: Rd >= 4,5 m²K/W vereist, ongeacht of de isolatie standaard of biobased is.
Concreet, om Rd >= 4,5 te halen met sarking:
| Doelstelling Rd | PIR/PUR | Houtvezel | Voor |
|---|---|---|---|
| Rd = 4,0 | 9-10 cm | 15-17 cm | EPB-minimum |
| Rd = 4,5 | 10-11 cm | 17-19 cm | Mijn VerbouwPremie |
| Rd = 6,0 | 14-16 cm | 22-25 cm | Performant EPC |
| Rd = 8,0 | 18-20 cm | 30-33 cm | Passiefwoning |
Op de meeste Belgische werven is het realistische streefdoel Rd = 5 met PIR van 11-12 cm, wat een ideaal compromis tussen prijs en prestatie geeft en de ophoging van het dak beperkt tot 15-18 cm (met tegenlatten en dakbedekking).

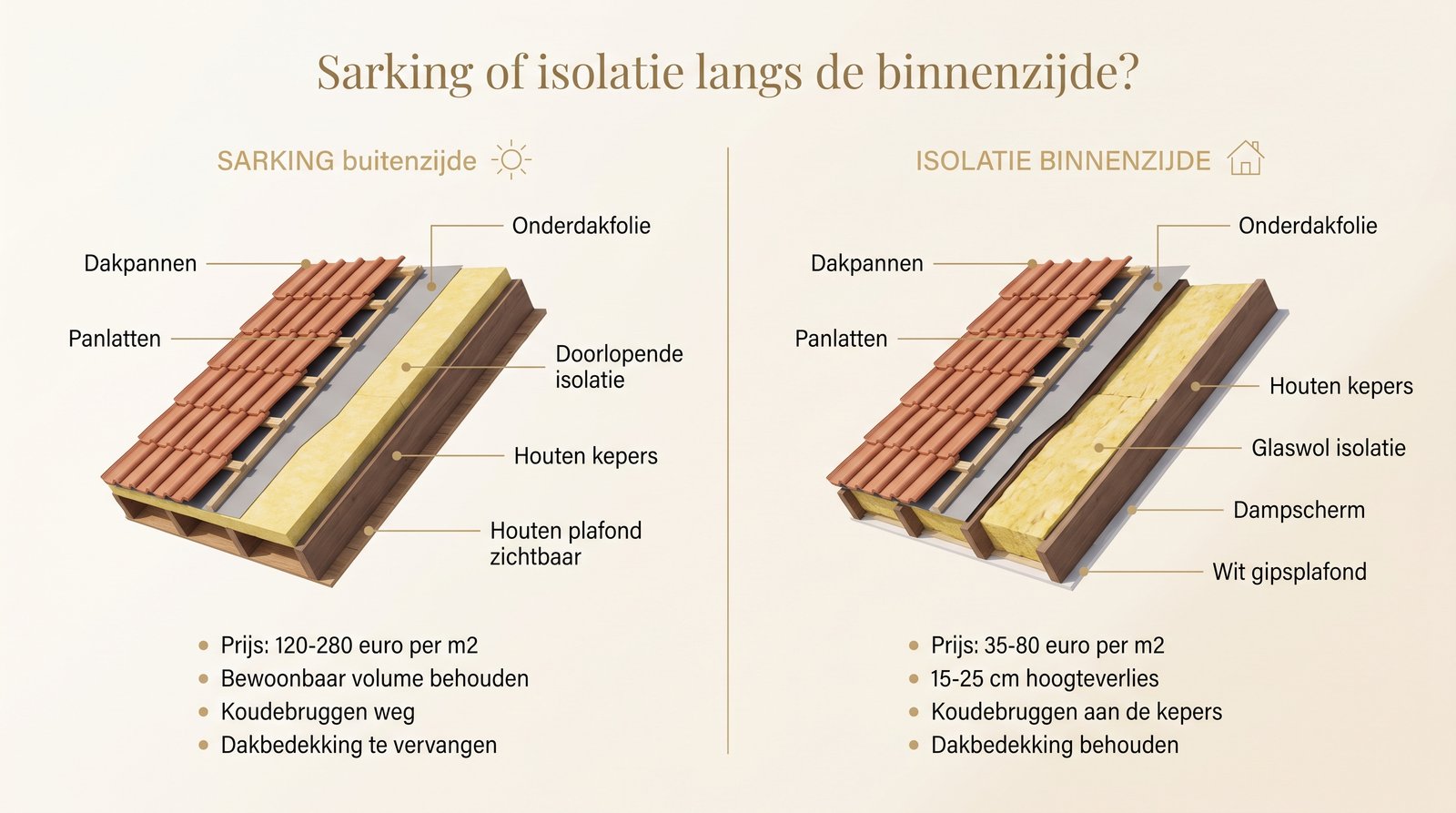

Sarking of isolatie langs de binnenzijde?
Sarking kost 2 tot 3 keer meer maar biedt een doorlopende isolatie. Isolatie langs de binnenzijde is goedkoper maar kost plafondhoogte en behoudt de koudebruggen aan de kepers. De juiste keuze hangt af van uw situatie.
| Criterium | Sarking | Langs de binnenzijde |
|---|---|---|
| Prijs per m² | 120-280 euro | 35-80 euro |
| Dakbedekking verwijderd | Ja | Nee |
| Verloren hoogte binnen | 0 cm | 15-25 cm |
| Koudebruggen | Weggewerkt | Aanwezig (kepers) |
| Zichtbaar dakgebinte | Behouden | Verborgen door de afwerking |
| Vaak vergunning vereist | Ja (ophoging) | Nee |
Sarking is de juiste keuze in 3 scenario's: (1) uw dakbedekking is op het einde van haar levensduur, sarking vermijdt dat u de verwijdering 2 keer betaalt; (2) uw zolder is ingericht, u kunt geen binnenhoogte missen; (3) u streeft de maximale prestatie na (EPC-label A, passiefwoning).
Isolatie langs de binnenzijde blijft relevanter als uw dakbedekking nog 15 tot 20 jaar meegaat en u enkele centimeters aan het plafond wilt inleveren. Methode, prijs en materialen in detail op onze pagina dakisolatie langs de binnenzijde.
Welke nadelen moet u kennen?
Sarking is niet geschikt voor elk project. Vier nadelen om te anticiperen voor u een offerte ondertekent.
Hoge kostprijs (x2 tot x3 versus binnenzijde)
Sarking combineert 3 werven in een (verwijdering, isolatie, nieuwe dakbedekking) en gebruikt stijve platen die duurder zijn dan minerale wol. Op 100 m² bedraagt de meerkost tegenover isolatie langs de binnenzijde ongeveer 10 000 tot 18 000 euro. Die meerkost verantwoordt zich enkel als u de dakbedekking toch al moest vernieuwen, of als de maximale prestatie cruciaal is.
Extra gewicht op het dakgebinte
De toevoeging van isolatieplaten plus een nieuwe dakbedekking betekent een aanzienlijk extra gewicht (ongeveer 30-50 kg/m² bijkomend). Voor elk sarkingproject is een controle van het dakgebinte verplicht: doorsnede van de kepers, staat van het hout, draagvermogen. Bij oude dakgebintes of lichte industriele spanten kan een voorafgaande versterking nodig zijn (1 500-3 000 euro bij een standaardwoning).
Omgevingsvergunning en ophoging van het dak
Sarking voegt 12 tot 25 cm dikte toe (platen + tegenlatten + dakbedekking), wat de hoogte van de nok en de goot wijzigt. In het Vlaams Gewest is vaak een melding of een omgevingsvergunning nodig, afhankelijk van de gemeente en de zone. In een beschermde zone of erfgoedzone kan de behandeling 3 tot 6 maanden duren. Informeer u bij de dienst omgeving voor u een offerte vraagt.
Zware buitenwerf die van het weer afhangt
Zolang het dak open ligt (tussen de verwijdering en het einde van de onderdakfolie) moet u regen absoluut vermijden. De bedrijven werken met een voorlopig zeil op dagen met onzeker weer, maar een sarkingwerf kan meerdere dagen stilvallen bij slecht weer. Voeg daar het risico bij dat eigen is aan werken op hoogte (stelling, harnas) en de hinder voor de buren (lawaai, stof) gedurende 1 tot 3 weken.
